El Parque Eólico San Luis Norte ya montó seis aerogeneradores

Se trató de un trabajo muy importante, con acciones logísticas de gran envergadura. El predio suma hitos.

Por redacción
| 21 de agosto de 2023

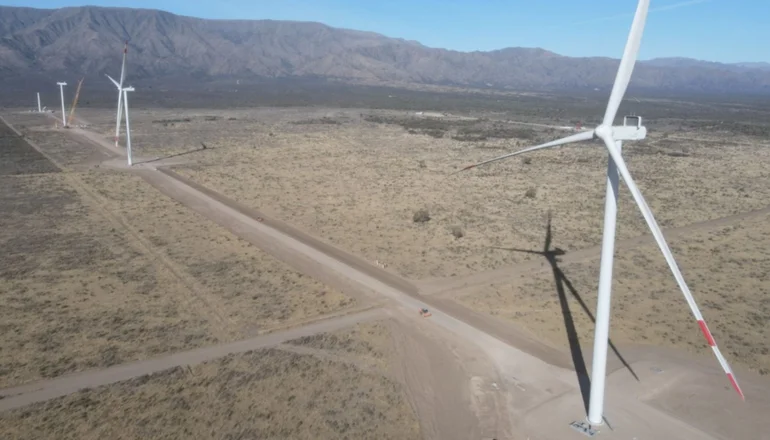

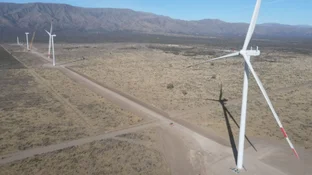

Planificación. Calculan que en dos meses y medio podrían tener todo montado; el 40 por ciento de los componentes ya están transportados. Foto: Gentileza Juan Aragone

Las energías limpias son prácticamente una realidad en la provincia. El Parque Eólico San Luis Norte, predio de 1.500 hectáreas que se ubica en cercanías a Toro Negro, arroja los primeros hitos de gran relevancia. Ya muestra aerogeneradores montados. El megaemprendimiento de la compañía Generación Eléctrica Argentina Renovable I (GEAR), que tiene como socios principales a PCR y Ascindar/Arcelor Mittal, sigue a paso firme para cumplir con las pautas planificadas.



“En los últimos dos meses llegaron las grúas que hacen el montaje principal. Si se pasa por la ruta (nacional 146, a la altura del kilómetro 63) se ve. Al día de hoy (por ayer) se termina de montar el sexto aerogenerador. Están montados seis completos, de un total de veinticinco”, precisó Juan Aragona, responsable de Ingeniería de PCR.



De acuerdo a lo que especificó el referente, la idea es hacer el montaje un poco más rápido. Al momento, el 40 por ciento de los componentes están transportados y, según comentó, cuando ya están transportados la grúa simplemente avanza montando el componente. Es así que esperan mejorar el tipo de acciones para el resto de los aerogeneradores que quedan. Calculan que en un plazo de 2 meses y medio tendrán todo montado.



La concreción de estas intervenciones implica importantes medidas. Y en lo que respecta al transporte de los elementos, fue todo un desafío complejo. Las palas y componentes menores llegaron desde Bahía Blanca, mientras que las torres se trajeron desde Santa Fe (Esperanza). Se trata de cuestiones que llegan al mismo destino pero de dos orígenes distintos. Demandó una organización clave para coordinar el acompañamiento policial y los permisos; además, hubo muchos feriados en el medio y el clima no ayudó.



“Esperamos que esas cosas estén un poco más aceitadas para la recta final, para poder transportar un poco más rápido y mejorar el ritmo de montaje. Sabemos que la primavera es más ventosa, los días se alargan. Vamos a ver cómo nos va; estamos confiados”, aseguró Aragona.



200 megavatios: si bien en esta etapa concretan acciones para 112 megavatios, señalan que el parque tendría potencial para llegar a un total de 200, con lo cual le queda un promedio del 80%-90% para seguir avanzando.

“Cuando se termina el montaje, hay dos etapas bien marcadas. Una es la parte mecánica, que tiene que ver con el remate, apriete, ajuste y tensionado de pernos, es decir, asegurar la integridad del aerogenerador. Y la segunda tiene que ver con la electromecánica, todo lo que es el cableado interno, pruebas, ensayos, etcétera. En las cuatro primeras turbinas montadas tenemos un avance importante en estos dos aspectos. Esperamos que en 15 días la primera turbina ya esté entregando energía y de ahí, ir a un ritmo semanal incorporando más”, añadió.





Características



Según subrayó, son 112 megavatios de potencia instalada y toda esa energía sube al sistema de 132 de San Luis, con lo cual abastecerá a una importante demanda. Es el primer parque en la provincia con una envergadura muy grande. Si bien en esta etapa se concretan 112 megavatios, el predio tendría potencial para llegar a los 200; así, le queda un promedio del 80-90 por ciento para seguir avanzando.



Firmas responsables: detallan que el Parque Eólico San Luis Norte es un megaemprendimiento de la compañía Generación Eléctrica Argentina Renovable I (GEAR). Como socios principales están PCR y Ascindar/Arcelor Mitta.

Más allá del concepto eólico, también tiene un parque solar; el recurso en la provincia es muy bueno, afirmó Aragona. Si bien lo eólico y lo solar no son extraordinarios, en su complemento es la mejor combinación. Es así que desarrollan el predio solar, que tiene dos etapas por un total de 36 megavatios, es decir, 18 megavatios por cada fase, que se sumarían a los 200 megavatios eólicos.



“Está en carpeta de ambas compañías ejecutarlo. Este año no fue muy fácil, por todo lo que hace al acceso al dólar y las importaciones, entre otros aspectos, pero creemos que en el corto o mediano plazo el parque va a completarse en etapas eólicas y también su parte solar”, remarcó.



“Es energía limpia. El combustible es el viento o el sol: eso tiene una compensación de emisiones respecto de otras tecnologías, que es lo que lo hacen atractivo si se mira en el largo plazo. Ojalá se puedan sumar más este tipo de proyectos, que hay muchos en Argentina. En los últimos 6 o 7 años se construyó mucho, pero el potencial o el recurso natural, el sol y el viento, están en casi todas las provincias, con lo cual hay que mejorar la infraestructura eléctrica para poder hacer que las empresas que quieran invertir donde hay buen recurso puedan transportar su energía a la demanda. Ese es el desafío”, concluyó.



Redacción/MGE



LA MEJOR OPCIÓN PARA VER NUESTROS CONTENIDOS
Suscribite a El Diario de la República y tendrás acceso primero y mejor para leer online el PDF de cada edición papel del diario, a nuestros suplementos y a los clasificados web sin moverte de tu casa

Suscribite a El Diario y tendrás acceso a la versión digital de todos nuestros productos y contenido exclusivo
